北京市海淀区西北旺镇HD00-0403街区永丰产业基地(新)F2地块HD00-0403-0013地块 R2二类居住用地用地项目

实施建筑师负责制情况专报

项目背景及概况

设计单位:澳创国际工程设计(深圳)有限公司

建设单位:北京中海盈丰房地产开发有限公司

建设地点:北京市海淀区西北旺镇

建筑规模:119946.26㎡/30m

项目概况:

本项目位于北京市海淀区西北旺镇HD00-0403街区内;东至永丰东环路北延,南至皇后店北一街,西至西玉河水域(地块内设置街坊路),北至HD00-0403-0012公园绿地。本项目用地周边道路尚未完善,但均在规划建设中,未来交通便利;本项目拥有丰富的景观资源,大范围的绿地和水域,公园环抱,宜居宜人。

本项目总用地面积约4.78万平方米,总建筑面积约11.99万平方米,地上约7.17万平方米,地下约4.82万平方米;共22个子项,其中1#-4#、12#、13#住宅楼为二类高层居住建筑,5#~11#、14#、15#住宅楼为多层居住建筑,16#、17#居住公共服务设施为单层配电室,18#居住公共服务设施为单层居服配套,地下车库地下二层为人防及设备用房,地下一层为汽车库及设备用房。其中6#~7#住宅楼为超低能耗建筑。本项目为高标准住宅:装配率达到76%,绿建三星、健康建筑铜级。

用地区位

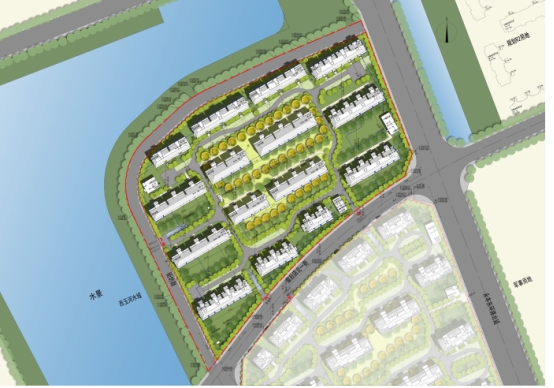

街景效果图

立面设计

二、成效特点

2022年9月取得土地使用权

2022年11月1日取得多规合一协同平台会商意见【2022规自(海)综审字0032号】

2022年11月2日取得建设工程规划许可证【建字110108202200179号2022规自(海)建字0027号】

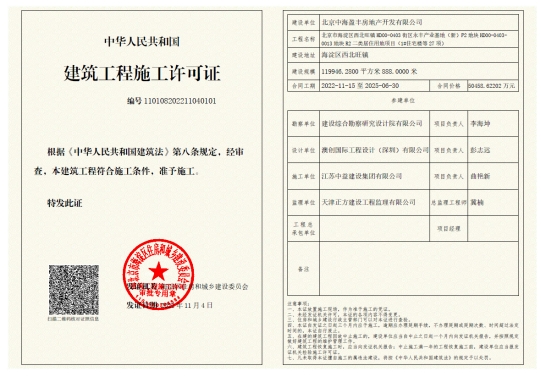

2022年11月4日取得施工许可证

2023年2月17日,在规自委、行咨委、建委领导的指导下召开了高标准商品住宅综合方案专家评审会。

截至3月底,本项目已开工并实施部分楼栋的施工和验收工作。

工程进展情况:

2022年9月取得土地使用权

2022年11月1日取得多规合一协同平台会商意见【2022规自(海)综审字0032号】

2022年11月2日取得建设工程规划许可证【建字110108202200179号2022规自(海)建字0027号】

2022年11月4日取得施工许可证

2023年2月17日,在规自委、行咨委、建委领导的指导下召开了高标准商品住宅综合方案专家评审会。

image.png   image.png

image.png       image.png

专家评审会现场照

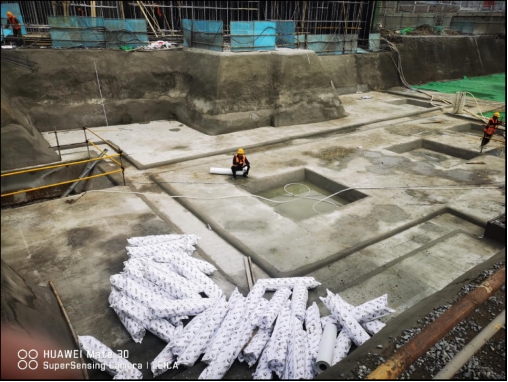

截至本月初,本项目会同建设方、总包、监理组织了设计交底工作。本项目1#住宅楼~8#住宅楼施工至地下一层顶,其他部位正开展是地下室防水施工的工作。

八号楼东单元负一层顶板吊模

八号楼南侧低跨准备基础防水施工

建筑师负责制实施情况:

本项目为建筑师负责制试点项目,在规委专班的细心指导下,为我们提供了《北京市建筑师负责制试点指导意见》、《工 程建设项目全生命周期BIM技术应用实施指导意见》、《建筑师负责制工程建设项目_建筑师服务合同示范文本》、《建筑师 负责制工程建设项目_建筑师服务收费指导意见》、《建筑师负责制工程建设项目_建筑师服务招标示范文本》、《建筑师负责 制工程建设项目_建筑师负责制责任保险实施意见》《210810-建筑师负责制工程建设项目_建筑师标准服务内容与流程》等指导性文件,使我们从无到有,逐渐学习了解建筑师负责制的工作职责及范围,并在项目进行中,尽可能一一落实。

项目开始之初,我们及时组建了技术能力强大的设计团队,公司领导及总工直接把关,各专业负责人均为部门负责人。

设计阶段:

1、与甲方共同制定设计任务书;

2、与甲方一起和政府部门沟通设计方案;

3、统筹协调装配式、超低能耗、绿建、健康等高标准设计团队的设计内容及时间节点;

4、与方案、精装、幕墙、泛光、景观等配合团队密切配合;

5、按计划完成设计各项报批、专家评审及外审(消防审查)的工作内容;

6、加强内审环节,认真修改各方审图意见,避免出现规范强条。

精细化设计阶段:

1、施工图完成后,及时与精审单位、优化公司、BIM团队、精装团队一起,完善图纸内容、优化使用空间、解决管线碰撞及精 装点位的预留,

2、与电梯、幕墙、电力、产业化深化等二次深化公司配合,完成相关深化图纸;

3、与甲方成本一起,对设计成果进行成本优化,不合理的地方及时改正。避免在施工工程中出现重大变更的情况。

工程建设阶段:

1、提供相关图纸及资料配合甲方办理开工许可证:

2、配合甲方出工程招标图,进行招标答疑。

3、确定总包单位后,及时与总包单位沟通、配合,进行工程交底及图纸会审答疑

4、参加施工管控节点,进行现场巡场及验槽等工作

5、现场问题做到小问题当天解决,重大问题与甲方、施工协商解决,不影响施工工期。

合同管理方面:

1、协助工程部门监督施工准备,制定监管计划

2、协助总包统筹、协调施工总体计划

3、设计管控 变更管理

4、协助甲方统筹协调施工质量、进度、成本等工作。

成效及存在问题:

本项目经过半年多的运行,目前已完成图纸设计工作,现场施工全面开展,在甲方各链条、全体设计团队、监理及施工单位的共同努力下,项目进展有序、可控。

项目亮点及特色:

本项目为高标准住宅:装配率达到76%,绿建三星、健康铜级、6#住宅楼和7#住宅楼均采用超低能耗建筑。住宅为全装修设计、智能化设计。

作为建筑师负责制的项目,能充分发挥建筑师的专业优势和技术主导作用,使建筑师对项目的参与程度有很大提高,对项目的完成度也有很好的保证。

澳创国际工程设计(深圳)有限公司

彭志远

2023.4.11

单位地址:北京市西城区南礼士路二条2号院二号楼 102

电话(传真):010-68016541

邮箱:xiehuigongyou205@126.com

邮政编码:100045

版权所有:北京工程勘察设计协会   京ICP备14017916号      技术支持:中科服

你知道你的Internet Explorer是过时了吗?

为了得到我们网站最好的体验效果,我们建议您升级到最新版本的Internet Explorer或选择另一个web浏览器.一个列表最流行的web浏览器在下面可以找到.
